水利工程施工监理要点分析

日期:2016-3-15 19:12:32 来源:转载 浏览数:

分享到:

    1 ·监理工程概况
    正安县石峰水库位于正安县安场镇境内,地处灌区东北面的石夹河上。水库坝址现有简易公路通过,坝址下游4. 6 km处为207 省道,工程对外交通条件较为方便。石峰水库主要任务是以灌溉、农村人饮和乡镇供水为主,兼顾河道生态用水。正安县石峰水库正常蓄水位691 m高程,相应正常蓄水位库容1 620 × 104 m3 ,水库总库容1894 × 104 m3 ,水库规模属中型,枢纽工程等别为Ⅲ等。枢纽工程由砼砌毛石拱坝、坝顶溢洪道、左右岸交通洞、放水管及闸门井等组成。
    正安县石峰水库工程管理局通过招投标确定中标单位。后中标单位与建设单位签订了监理合同,监理合同约定,监理工作服务范围包括: 石峰水库大坝枢纽及渠系工程的施工准备期、主体工程施工期、工程完建期、竣工验收与结算期、施工质量缺陷责任期的全过程监理。主要建设内容即石峰水库整个工程的土建和机电设备、金属结构安装的施工监理。包括大坝枢纽主体工程( 导流洞、大坝、灌浆平硐、溢洪道及下游护坦、放水管及闸门井等) ; 引水干渠,输水干渠及环保工程( 排水排污、环境绿化、渣场整治等) 、临时工程( 砂石料加工系统、砼拌和系统、场内风、水、电系统、场内临时施工道路等) 等项目的土建及整个工程的机电设备、金属结构安装的施工监理。
    2· 大坝开挖监理质量控制
    2. 1 爆破参数控制
    2. 1. 1 梯段爆破
    采用潜孔钻造孔,钻孔直径Φ100,装Φ85 mm乳化炸药,台阶高度10 m,设计钻孔间排距3. 5 m × 2. 8 m,封堵长度2. 5 ~ 3. 0 m,单位耗药量0. 55 kg /m3 ,超钻深度1. 0 m。
    2. 1. 2 预裂爆破
    采用潜孔钻结合手风钻造孔,设计孔距0. 8 m,预裂孔距前排爆破孔1. 5 ~ 2. 0 m,装Φ32 mm硝铵炸药,线装药密度450 ~ 500 g /m,炸药及导爆索绑扎在竹片上入孔,间隔不耦合装药,封堵长度1. 0 ~ 1. 5 m。爆破网络采用导爆索连接,采用两段非电毫秒延期雷管分段,最大段预裂爆破药量不大于50 kg,所有预裂孔都超前排主爆孔100 ms起爆。
    2. 1. 3 保护层开挖
    采用手风钻孔,钻孔直径Φ40 mm,装Φ32 mm硝铵炸药,设计钻孔间排距为1. 2 m × 1. 0 m,单位耗药量0. 5 kg /m3。
    2. 1. 4 控制爆破
    基础开挖除对开挖边坡或建基面采用预裂爆破、光面爆破和保护层开挖等控制外,在开挖时对新浇筑砼邻近基础开挖进行控制爆破,根据安全质量振动速度严格控制单响药量; 严格按设计要求进行控制爆破,永久边坡采用预裂爆破,按设计要求施工,确保半孔率达85% 以上。对于特别破碎或不稳定的岩体,采用密钻孔,少药量,力求使爆破震动对边坡带来的影响在允许范围内。梯段爆破利用孔间微差技术,严格控制单响药量,减少爆破震动,确保边坡的稳定安全。
    2. 2 开挖缺陷及处理
    大坝右坝段坝基636 m高程以下地基承载力较差且岩层较为破碎,采用C20 砼回填处理至垫层砼设计高程。右坝基和右坝肩650 m高程以下地基岩层较为破碎且有裂隙和夹泥层。按设计要求先进行人工切槽,切槽深度为其宽度的1. 5 倍,再铺设Φ28@ 200 钢筋网后才浇筑砼,最后再进行有针对性的固结灌浆。右坝段上游侧646 m高程以上边坡开挖,考虑到其开挖后边坡高度大,且多为残坡积物堆积,为保证施工开挖安全,646 m高程以上开挖坡比由1∶ 0. 8调整为1∶ 1. 5,并在646 m高程处增设2 m宽马道。
    3 ·大坝混凝土监理质量控制
    3. 1 原材料与配合比控制
    审查施工单位的配合比,凡未经监理审批的配合比不得用于施工; 督促施工单位及时将原材料送检,经有资质的检测单位检测合格后,才能投入拟用部位使用,且原材料必须具备三证。
    3. 2 混凝土拌和控制

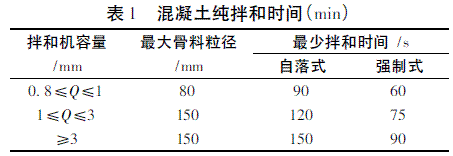

    控制混凝土拌和物,凡不合格的拌和物不得入仓。混凝土浇筑过程中,督促施工单位按规范要求进行平仓、振捣; 砌石方式及块石粒径进行翻石检查措施。保证混凝土拌和物从拌和到砌筑仓面施工振捣完毕历时不超过1. 5 h,并力争尽量缩短。在混凝土生产过程中,根据外界条件的变化,对混凝土拌和物进行动态控制,使实际施工配合比尽可能达到最佳状态。混凝土必须搅拌至组成材料混合均匀,混凝土搅拌的最短时间( s) 可按表1 采用:

    3. 3 混凝土浇筑和砌筑控制
    砼浇筑过程进行旁站、巡视、抽查; 低温季节施工,层间覆盖时间按8 h控制,高温季节施工,层间覆盖时间按4~ 6 h控制。砌筑分条带进行,各条带铺料、平仓、振捣; 方向与坝轴线垂直,每条带宽度根据施工仓面的具体宽度适时调整,一般为10 m。卸料高度控制在1. 0 m以内,用塔吊运至仓面后依次卸料,减轻骨料分离,卸料后及时平仓,要求边卸料、边摊铺、边平仓,使混凝土料始终卸在已平仓的C15 砼砌毛石面上。
    水平施工缝处理包括工作缝及冷缝。工作缝是指按正常施工计划分层间歇上升的停浇面,冷缝是指混凝土浇筑过程中因故中止或延误、超过允许间歇时间( 自拌和楼出料时算起到浇筑上层混凝土时为止) 的浇筑缝面。
    水平施工缝的工作缝层面在砼收仓后10 h左右采用高压水清除混凝土上面的浮浆片、松散残物以及污物,以露砂和微露石为准。在浇筑下一层混凝土时,先铺设比C15砼标号等级或高一级20 ~ 30 mm厚的水泥砂浆,再铺一层7 ~ 8 cm厚C15 混凝土,然后再向上砌毛石继续上升。对在施工过程中因故出现的冷缝层面上,视间歇时间的长短分成I 型和II 型冷缝。对I 型冷缝面,先将层面上已发白的混凝土挖除,然后在层面上铺一层厚5 mm的水泥煤灰净浆,再铺筑上一层混凝土。II 型冷缝按施工缝处理。
    对骨料块石,按规范要求,严格控制块石粒径,不允许超径块石和逊径骨料入仓,并要求入仓前进行冲洗,砌筑过程中按20 m3 不少于3 点进行翻石检查,确保埋石率满足设计和规范要求,有效降低水化热。砌石按升程仓面完成后,由业主、监理单位一同对砌石质量进行大坑开挖检测,本工程共布置大坑检测3 组。
    4· 灌浆工程监理质量控制
    4. 1 固结灌浆质量控制
    监理工程师在现场根据设计方提出的《正安县石峰水库工程大坝基础固结灌浆技施设计说明》及规范要求对固结灌浆施工工艺进行全过程的控制,对重要工序,如钻孔孔位、孔向、孔深、孔斜等均在现场进行严格的检查、验收签证。在灌浆过程中,经常性地对灌浆压力、水灰比、进行检查,对灌浆资料进行抽检,并严格按照设计规范要求监督施工单位进行水灰比变换。对特殊地段、吸浆量大的孔段,及时要求施工单位采用降压、限流、间歇、待凝的方法进行灌注。严格按照设计、规程规范要求的压力下,当注入率小于1 L/min时,还必须继续灌注30 min方可结束,灌浆完成后采用压力灌浆法进行封孔。从大坝固结灌浆成果来看,固结灌浆I 序孔比II 序孔吸浆量大,压水检查结果透水率均小于5 Lu。
    4. 2 帷幕灌浆质量控制
    为做好本工程帷幕灌浆工程的质量控制,监理部严格按《水工建筑物水泥灌浆施工技术规范》( DL/T 5148 -2001) 及设计方提出的《正安县石峰水库工程大坝帷幕灌浆技施设计说明》实施监控,具体施工过程中,采取了以下质量控制措施:
    1) 审查施工单位报送的“施工组织设计”和检查人员、设备、材料的进场情况,签发开工申请报告。
    2) 作好原材料的检测,合格后方可使用,本工程所用水泥为重庆南川“白塔牌”PC32. 5 水泥、重庆南川嘉南“钢珠”PC32. 5 水泥。
    3) 钻孔完成后,经当班监理人员验收孔深合格后方可进行灌浆,灌浆过程中严格按规范及设计要求的水灰比进行浆液拌制和变浆,监理人员随时检查浆液的比重,并及时检查和签认灌浆原始记录。
    4) 各单元灌浆完成后,要求施工单位作好灌浆成果统计报监理部,监理工程师根据现场掌握的情况及规范要求布设检查孔,检查孔钻孔过程中监理人员随时跟踪检查钻孔情况。
    5) 压水检查,所有压水试验检查监理人员全过程的旁站,保证试验结果的准确性。
    6) 对重要工序,如钻孔孔位、孔向、孔深、孔斜、压水试验等均在现场进行严格的检查、验收签证。
    7) 对特殊地段、吸浆量大的孔段,及时要求施工单位对钻孔时出现孔口不返水、掉钻,灌浆时吸浆量大地面冒( 串) 浆等采用封堵、降压、限流、限量、待凝、间歇,灌注水泥砂浆、粉煤灰、人工砂等处理措施灌注。   5 ·结语
    综上所述,在水利水电工程施工中。施工监理是非常重要的,对于整个施工质量的控制具有重要的作用。在水利水电工程施工监理工作中,除了要做好上述几项工程的质量控制,还需要对其他工程质量进行有效的控制,以此保证整个水利工程的施工质量。
